各单位:
2018年,将军路校区基建施工项目多、分布区域广、持续时间长,给校园交通管理带来了一定的压力。为保障师生安全、校园交通秩序与项目施工正常运行,经对交通管理有关事项专题研究,现将有关事项通知如下:
一、新建工程项目交通管理
1.民航楼建设项目
施工周期:2017年8月-2019年3月
施工地点:主楼东侧

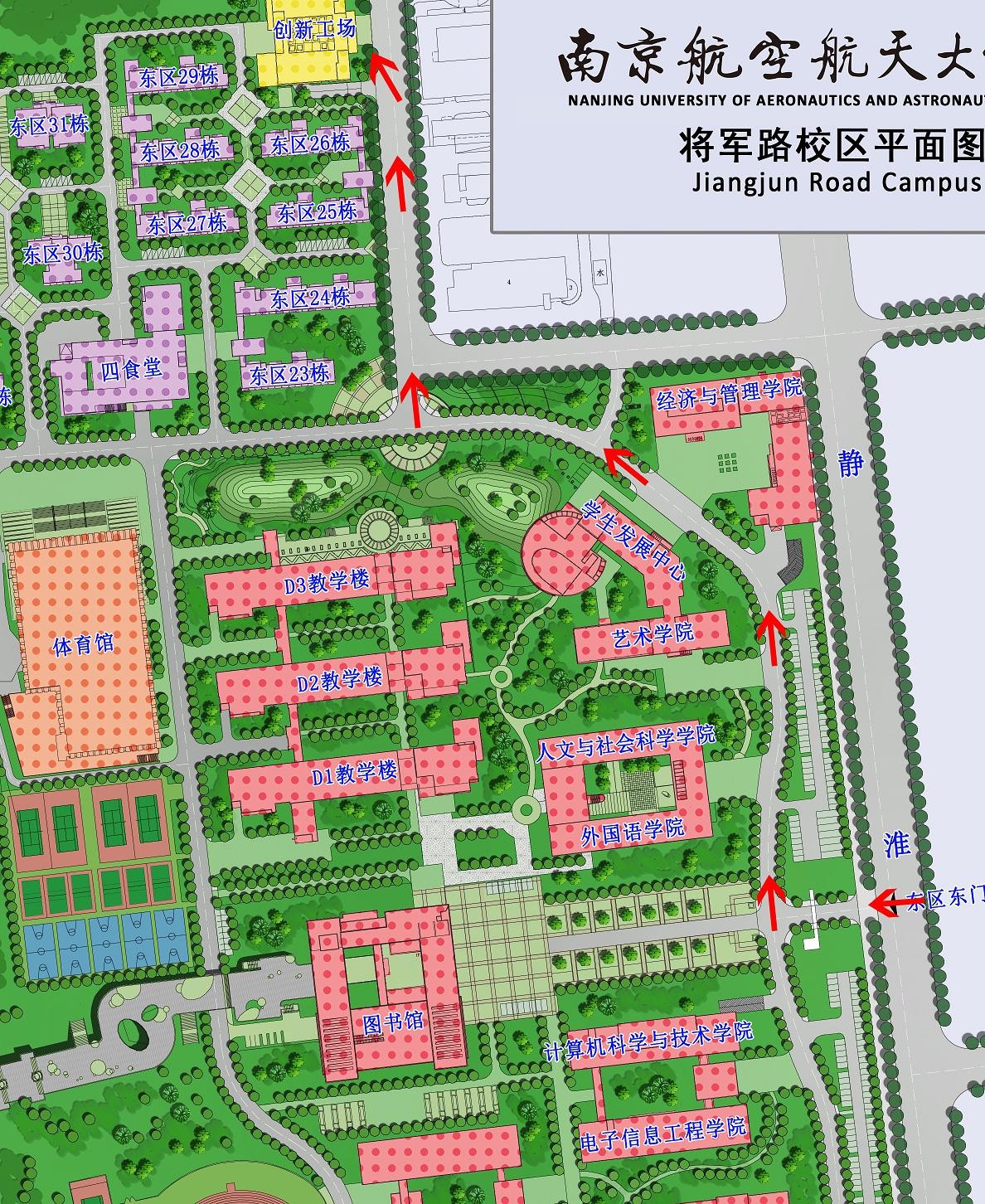

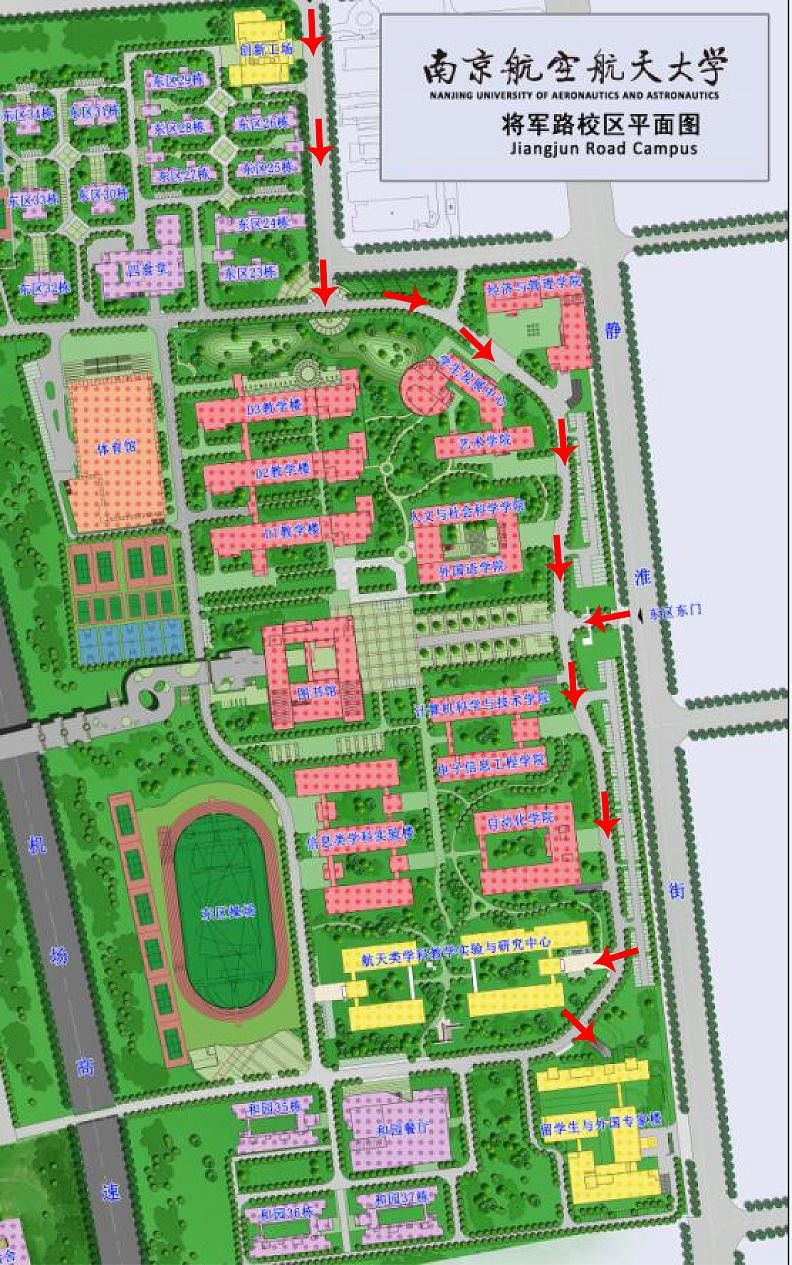

基建工程车辆行驶路线(往返):西大门——国旗广场右拐——砚西路——材料学院十字路口左拐——南部高架桥西侧十字路口左拐——砚东路——民航楼工地
2.航天楼、外专楼建设项目
施工周期:2018年4月-2019年8月(航天楼)
2018年7月-2020年4月(外专楼)
施工地点:和园餐厅北侧(航天楼)
和园餐厅东侧(外专楼)
基建工程车辆行驶路线(往返):
(1)东门——T字路口左拐——自动化、电子信息工程、计算机院——航天楼工地
(2)东区北门——东区湖T字路口左拐——经管、人文、外国语等学院——自动化、电子信息工程、计算机学院——航天楼工地
3.创新工场建设项目
施工周期:2018年8月-2020年4月
施工地点:馨园26栋北侧
基建工程车辆行驶路线(往返):

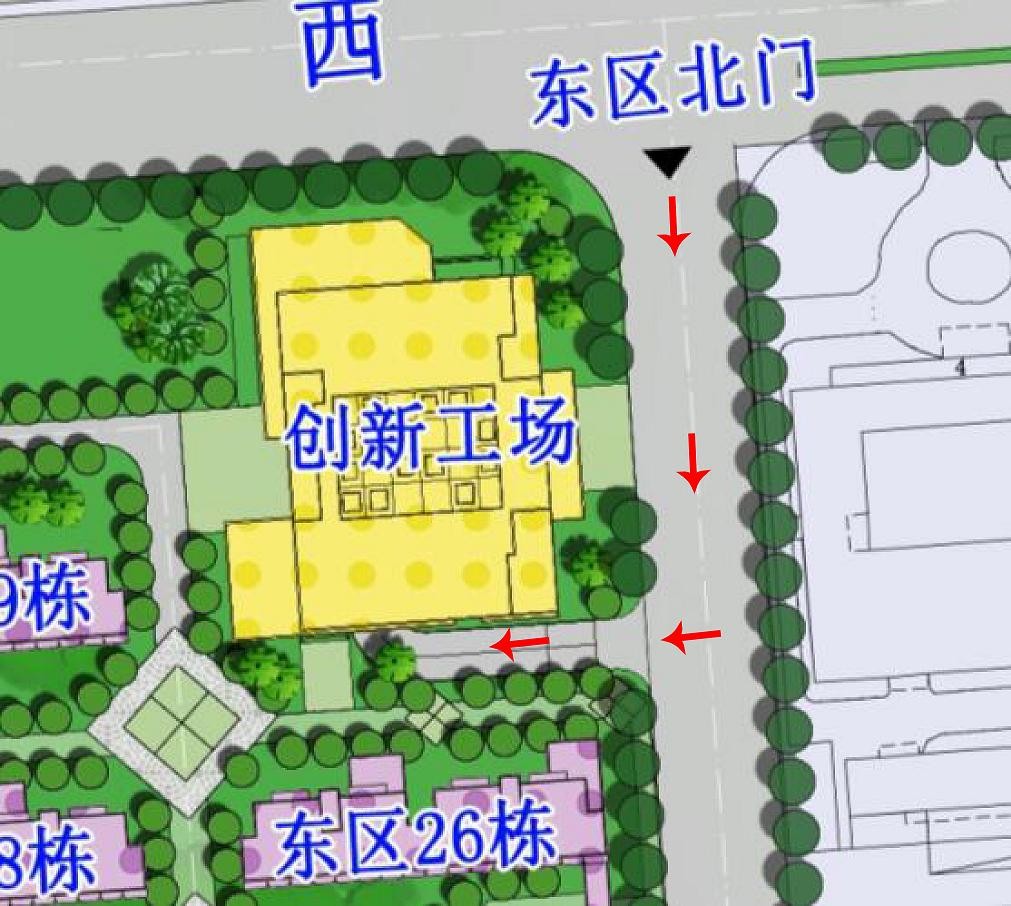

(1)东区北门——创新工场建设工地
(2)东门——T字路口右拐——艺术学院、经管学院楼——东区湖T字路口右拐——创新工场建设工地
二、主要改造工程项目交通管理
1.博园13、14栋学生宿舍维修改造
施工周期:2018年3月-2018年8月
施工地点:博园13、14栋学生宿舍

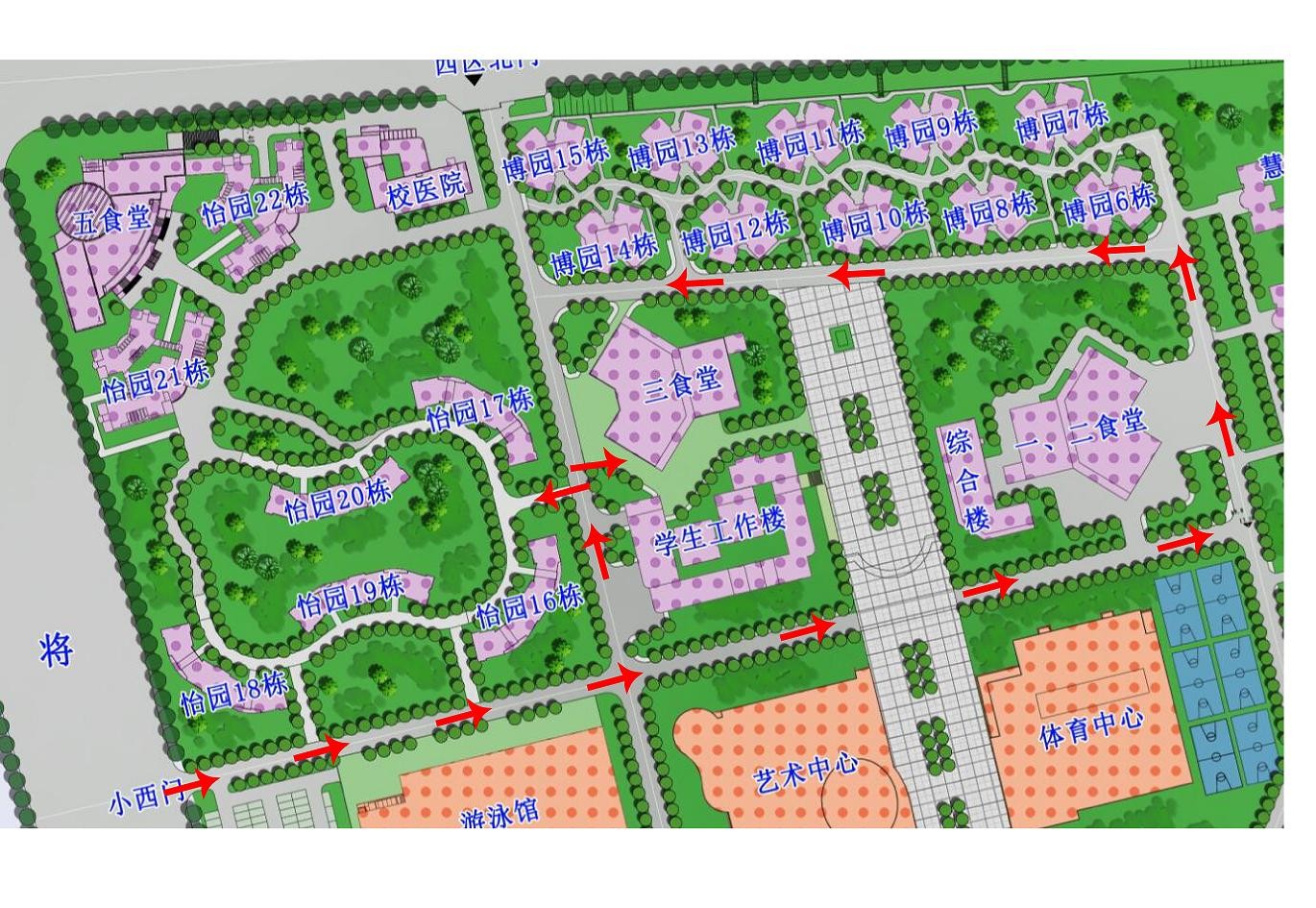

基建工程车辆行驶路线(往返):小西门——教育超市十字路口——樱花广场南道路——慧园2栋西T字路口左拐——博园6栋南T字路口左拐——施工工地
2.怡园17栋学生宿舍维修改造
施工周期:2018年5月-2018年9月
施工地点:怡园17栋学生宿舍
基建工程车辆行驶路线(往返):小西门——教育超市十字路口左拐——怡园17栋南十字路口左拐——施工工地
3.兵器库维修改造
施工周期:2018年3月-2018年6月
施工地点:学生工作楼负一层
基建工程车辆行驶路线(往返):小西门——教育超市十字路口左拐——怡园17栋南十字路口右拐——施工工地
4.五号教学楼维修改造
施工周期:2018年5月-2018年9月
施工地点:五号教学楼

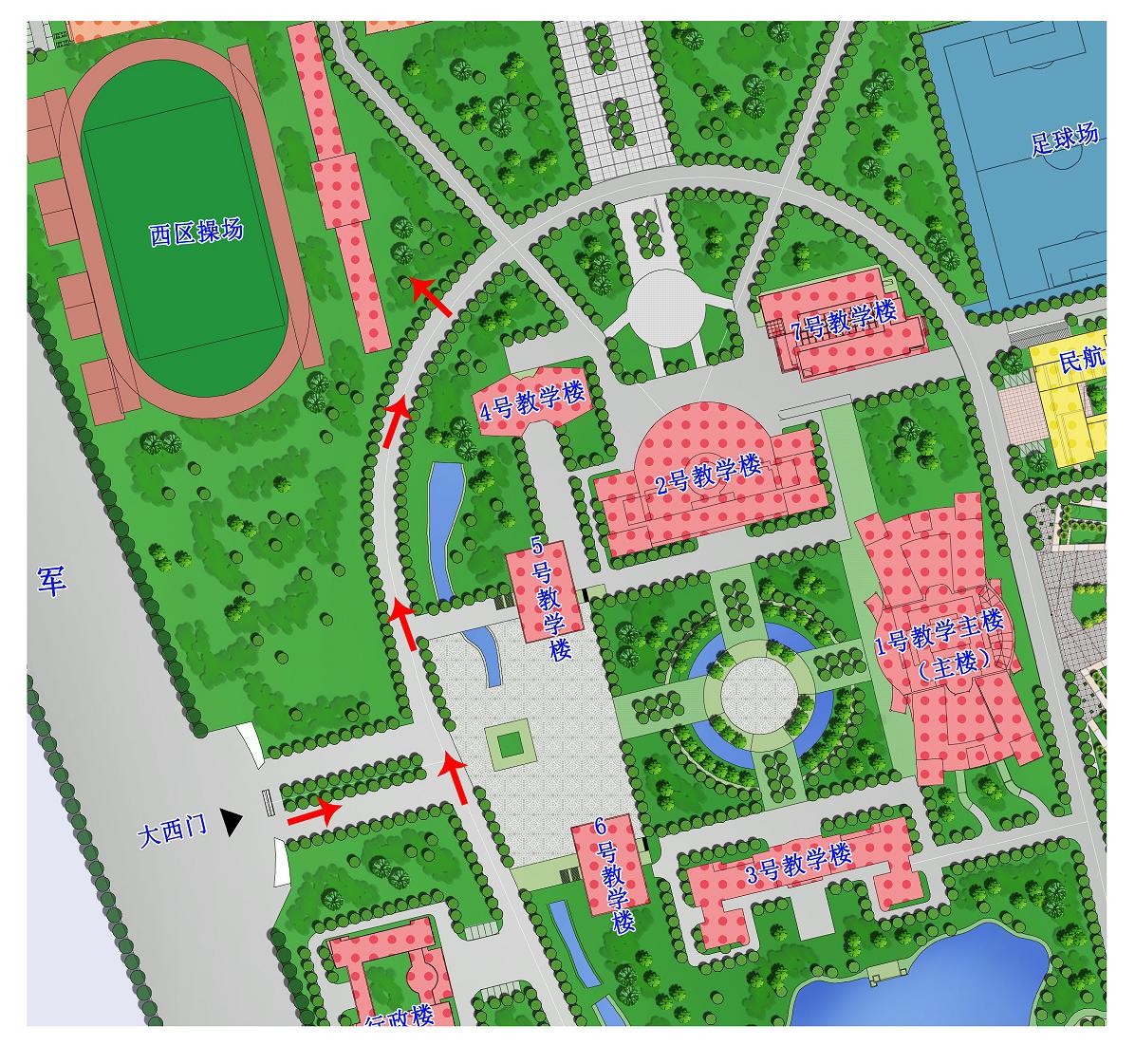

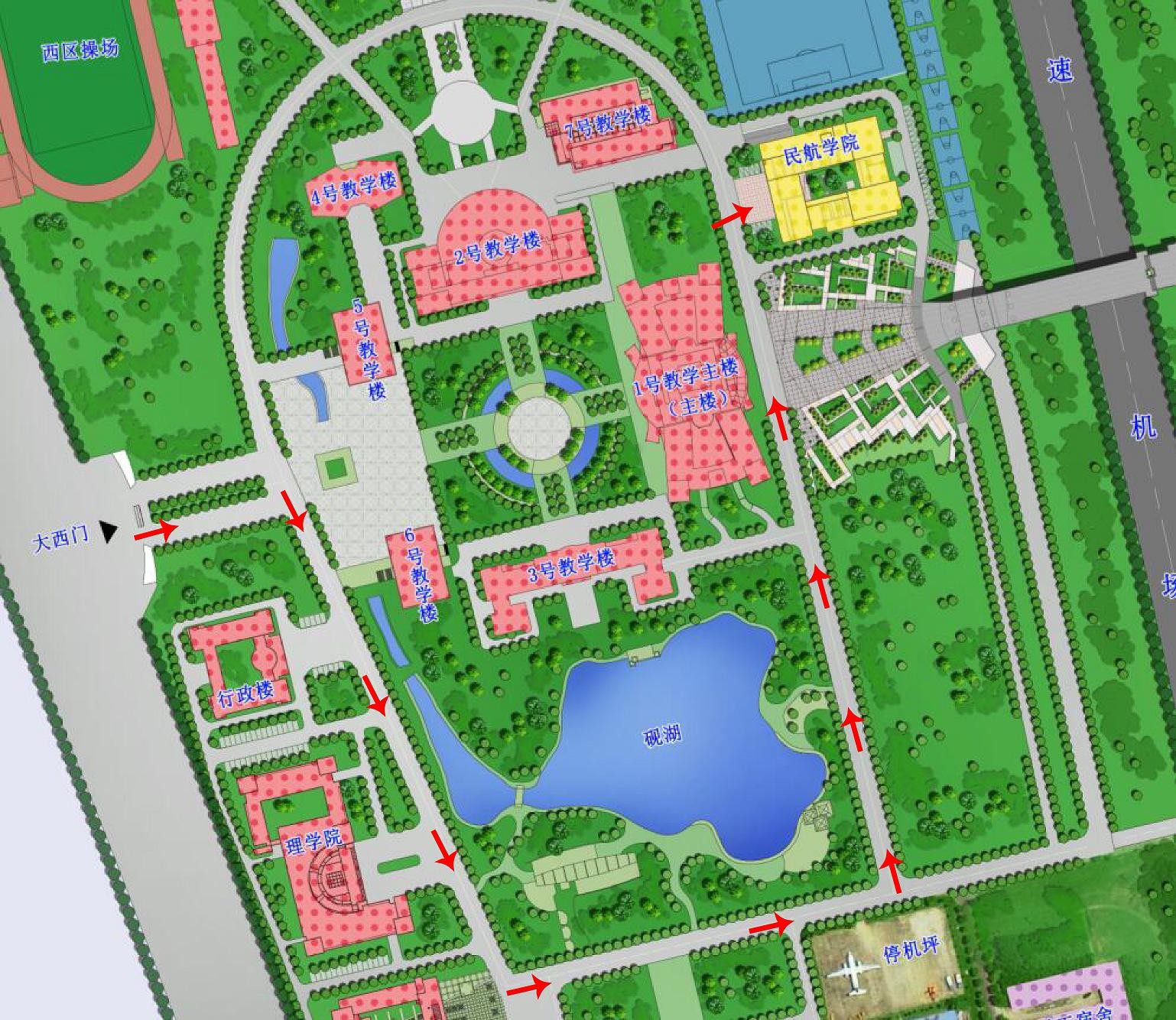

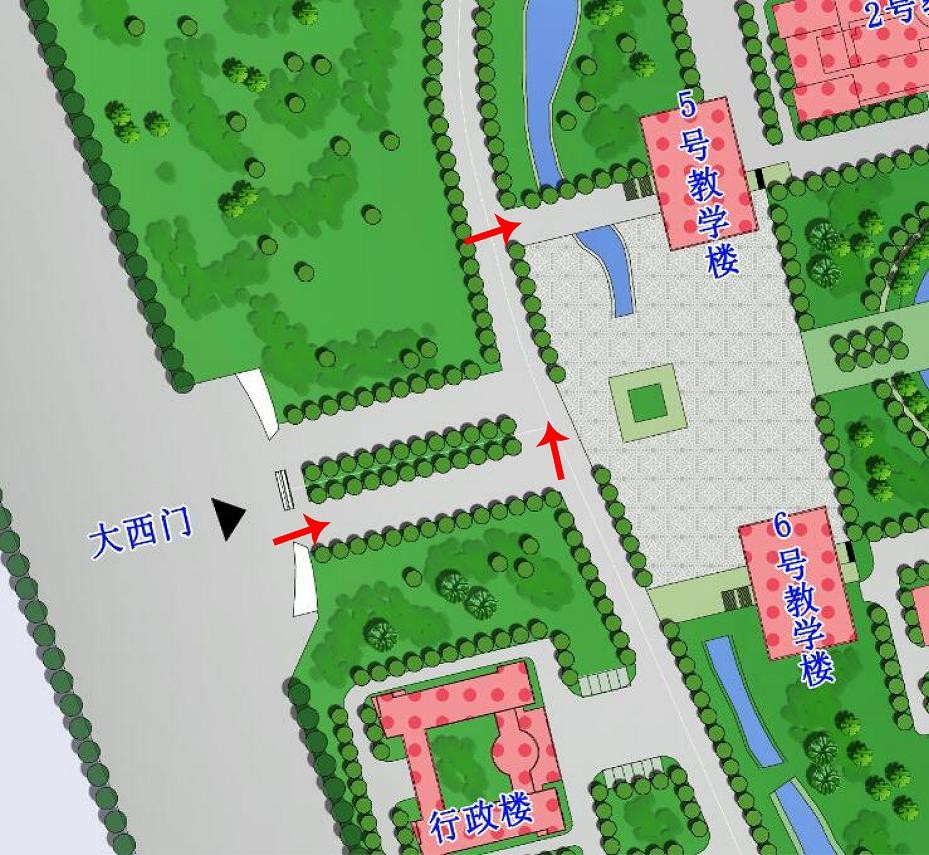

基建工程车辆行驶路线(往返):西大门——国旗广场左拐——五号教学楼西路口——施工工地
5.四食堂、民族餐厅维修改造
施工周期:2018年6月-2018年8月
施工地点:四食堂、四食堂二楼及楼顶区域

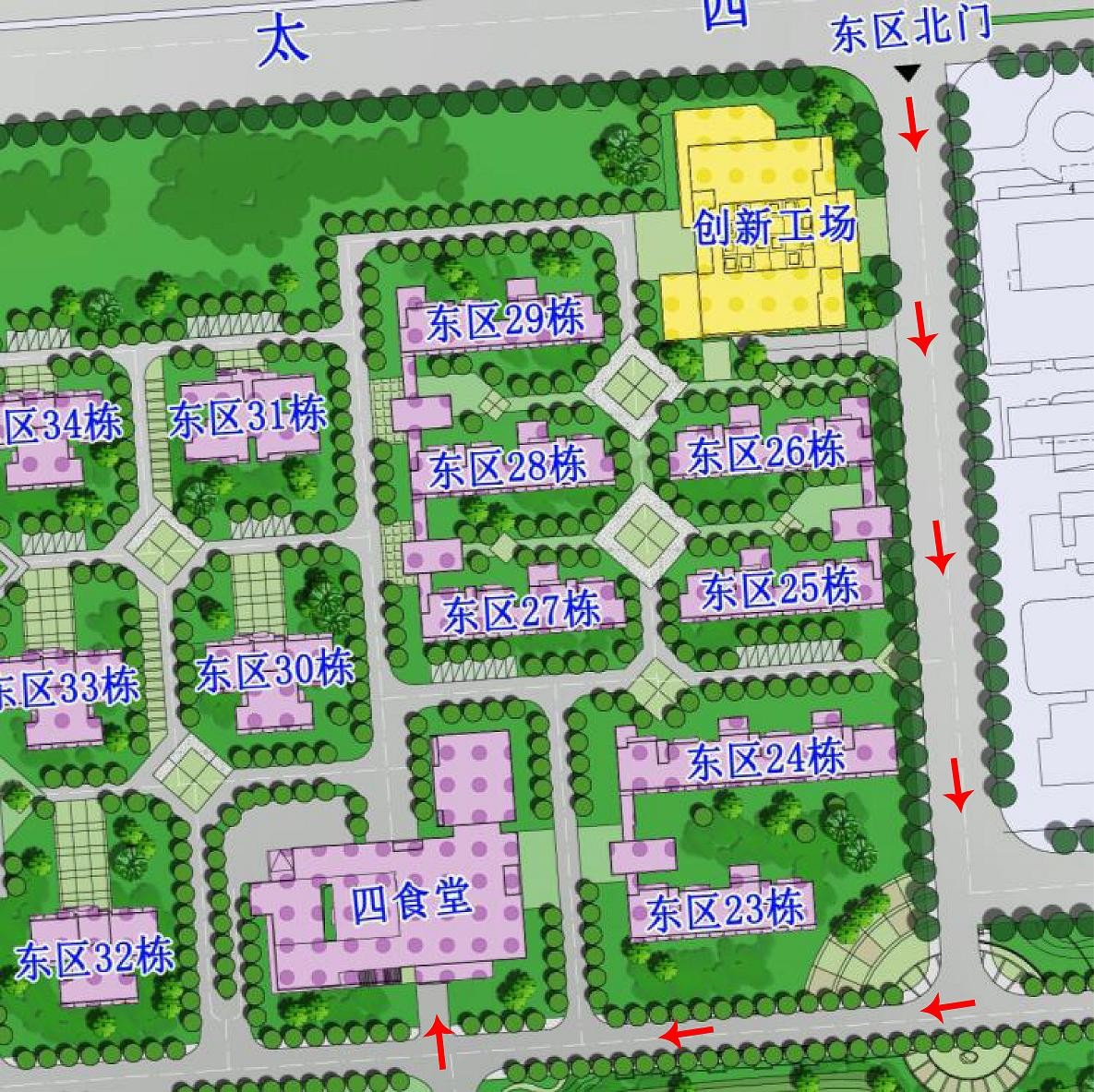

基建工程车辆行驶路线(往返):东区北门——东区湖T字路口右拐——施工工地
6.西区田径场主席台顶棚维修改造
施工周期:2018年7月-2018年8月
施工地点:西区田径场主席台
基建工程车辆行驶路线(往返):西大门——国旗广场左拐——西区田径场主席台后侧山坡入口——施工工地
三、交通安全提醒
1.学生上下课等人流高峰,工程车辆应停车等待,在确保安全的情况下通行。
2.工程车辆在校园内应按照限定的路线行驶,并严格遵守校园限速规定,不得超速。
3.工程车辆进出校园应注意环境卫生,不得出现泼洒砂石、污泥、鸣笛等不文明行为。
4.施工期间需要临时交通管制的,施工单位应提前和基建处沟通,并报保卫处和校区管委会同意,在施工前发布临时交通管制通知,施工当天应在临时管制路段进行围挡并设立提示牌。
5.施工期间如有临时交通管制、工程车辆占用道路停放等行为带来的不便,请广大师生员工给予理解和支持。
6.因工程建设需要,东区北门暂定将于7月份开始封闭,直至工程项目结束,请广大师生员工选择合适的路线出行。
7.为满足广大师生出行需要,学校将视情况开放东区二号门(经管学院西侧),具体将另行通知。
8.基建处工程管理科联系电话:025-52112937
保卫处交通管理科联系电话:025-52119000
校区管委会党政办联系电话:025-52119887
特此通知。
附件:施工车辆校内行驶路线图
保卫处基建处将军路校区管委会
2018年5月4日
